Excel排产为何越忙越乱

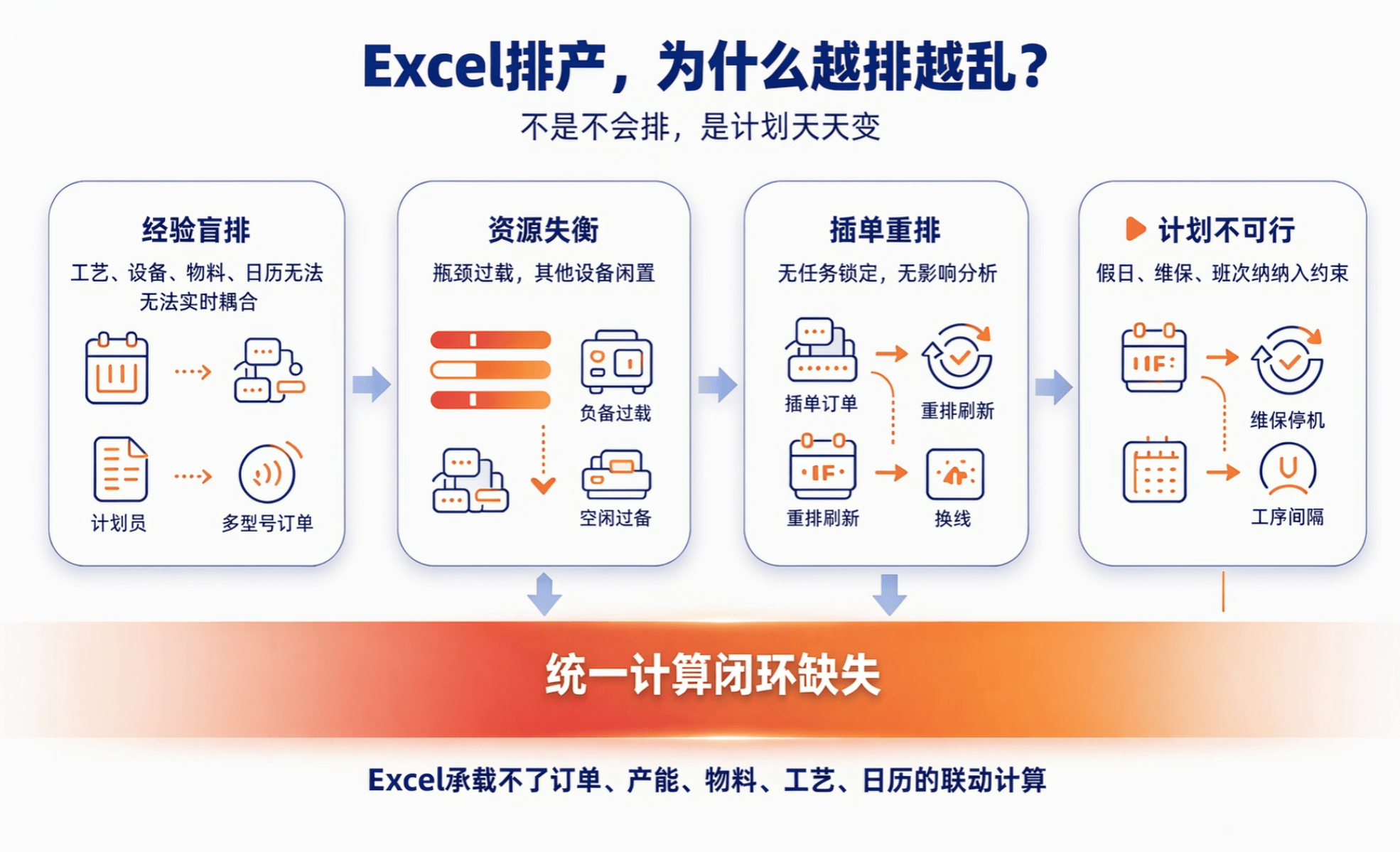

Excel排产在多品种小批量场景下不是效率工具,而是放大系统性失衡的加速器。订单数量激增、型号碎片化、交期差异化,使人工协调迅速触达认知边界——工艺路线、设备状态、物料齐套、班次日历等变量无法实时耦合,只能靠经验‘盲排’。
Excel缺乏资源负载可视化能力,导致关键瓶颈设备长期过载,而其他设备闲置却无人察觉。插单一来,没有任务锁定与影响范围分析机制,只能全盘重排,车间频繁换线、计划稳定性归零。
排产结果常脱离真实生产节律:节假日被默认为可开工日,设备维保期仍被安排任务,班次切换时间未计入工序间隔,最终生成的‘计划’在物理层面就不可行。
‘不是不会排,是计划天天变。’——这句高频反馈,恰恰暴露了Excel的本质局限:它承载不了订单、产能、物料、工艺、日历之间必须形成的统一计算闭环。
ERP排产为何‘不可执行’

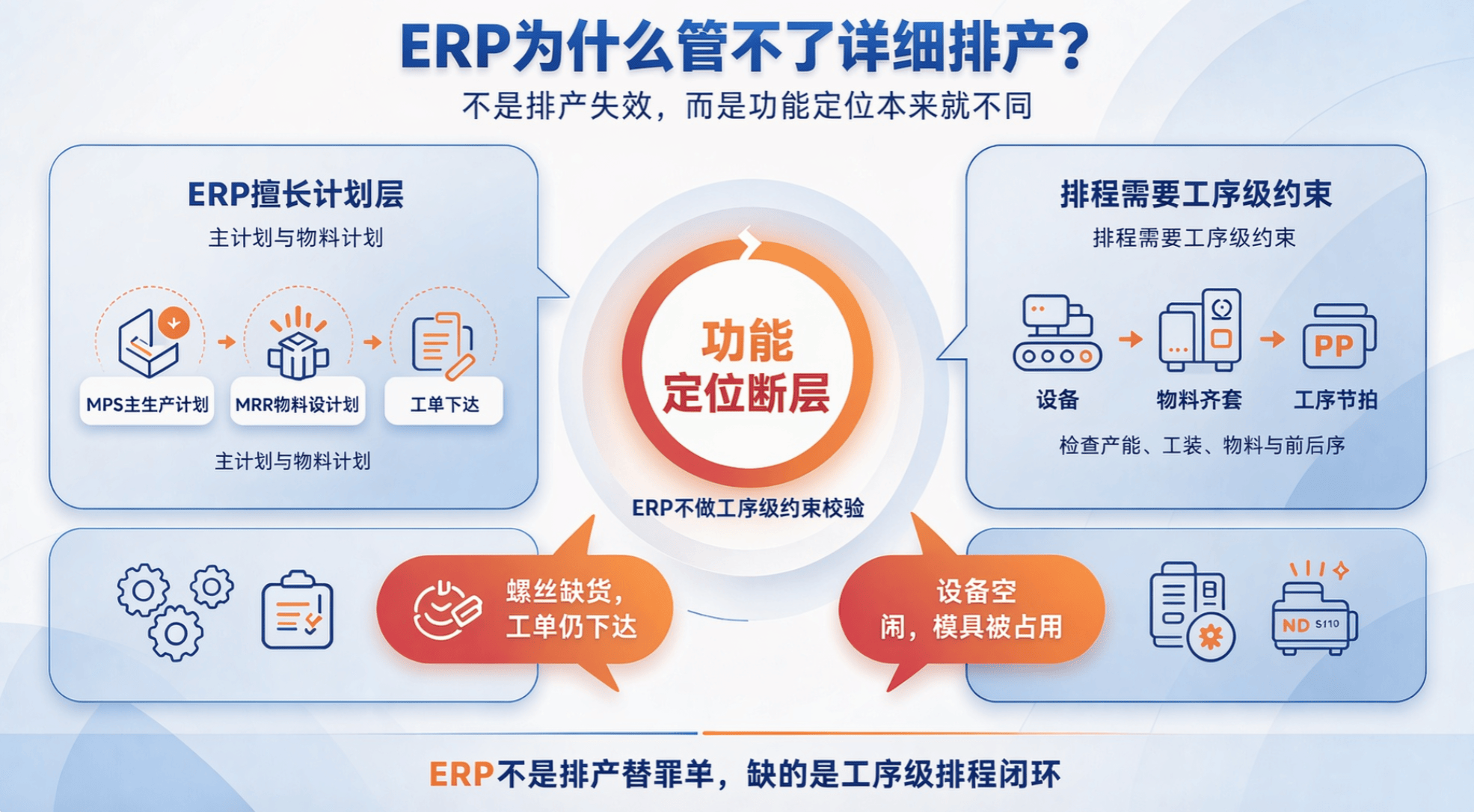

ERP系统并非排产失效的‘替罪羊’,而是功能定位的必然结果。它擅长主生产计划(MPS)与物料需求计划(MRP),但天然不覆盖详细排程所需的工序级约束校验。
ERP不检查某道工序是否齐套——哪怕BOM中一个螺丝缺货,系统仍会下达工单;也不识别模具是否被前序订单占用——设备空闲,但因无对应夹具而无法启动。采购来料计划、外协进度、替代料策略等关键输入,通常游离于ERP排程逻辑之外,缺料风险往往到车间报工受阻时才暴露,严重滞后。
更深层断层在于执行脱节:ERP生成的工单缺乏可执行颗粒度,无法直接下发为车间级任务指令;也没有与MES或设备状态联动,当设备突发故障或人员缺岗时,计划无法自动重算。
正如客户所言:‘系统不少,但真正排产还是靠表。’这并非ERP不好,而是它本就不该承担APS的职能——就像不能要求财务软件去调度产线一样。
APS如何实现‘计划自带可行性’
通过四重数据逻辑升级,让计划从‘纸上谈兵’变为‘自带执行条件’:

- 工艺柔性:支持订单专属BOM与工序配置,定制化订单独立计算,不污染标准工艺库;

- 资源协同:主资源(设备/产线)与辅资源(模具/人员/班次)统一建模,自动规避超资源排产,并将换型、安装等隐性时间纳入工序逻辑;

- 物料前置:融合库存、采购计划、外协进度与BOM替代料,在交期预估阶段即完成动态齐套校验,把缺料风险拦在计划生成之前;

- 日历驱动:以生产日历为唯一产能标尺,自动排除节假日、维保期、临时停产等不可用时段,确保每一分排产时间都真实可兑现。

将订单、产能、物料、工艺、资源、日历、执行反馈全部纳入同一计算引擎——是‘计划可行’的本质。
从计划到执行的闭环落地路径
落地APS不是上线一套软件,而是重构计划协同机制。建议从最痛的急单场景切入,验证以下端到端闭环是否真正跑通:
- 交期预估
- 任务锁定
- 局部重排
- 物料联动
- 计划下发
- 报工反馈
数据基础决定上限,应优先夯实三类主数据:
- 准确至版本级的BOM
- 完整覆盖替代与变更的工艺路线
- 颗粒度细化到工序的资源台账(含设备、模具、班次、人员)
管理动作需同步升级:将隐性经验规则化——例如设定‘大客户插单优先级高于齐套率’或‘瓶颈设备预留10%缓冲产能’,减少对个体能力的依赖。
最后,用看得见的视图推动共识:
- 资源负载甘特图定位真瓶颈
- 交期差异看板识别真风险
- 缺料预警清单驱动采购协同
当管理层能一眼看清‘为什么交不出’,计划才真正从后台走向经营前线。
